Drogowa Trasa Średnicowa to bez wątpienia jedna z najbardziej wyczekiwanych przez mieszkańców inwestycji.
Najbardziej zaawansowane prace prowadzone są na odcinku G1, który ma zostać oddany do użytku za niecały rok.
Postanowiliśmy sprawdzić jak przebiega budowa fragmentu trasy, jakie prace zaplanowano na najbliższy czas oraz do kiedy w okolicy budowy odcinka G1 potrwają utrudnienia drogowe…

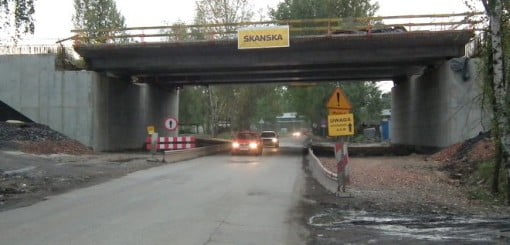

Na placu budowy odcinka G1 Drogowej Trasy Średnicowej prace idą pełną parą.
Gotowe są już fundamenty mostu nad rzeką Kłodnicą oraz wiaduktu nad autostradą A1.
W części wykonano przyczółki i podpory pośrednie. Trwają także prace przygotowawcze do realizacji ustroju nośnego wspomnianego wiaduktu nad autostradą A1.
– Obecnie wykonane są szalunki segmentu pierwszego nad jezdnią serwisową prowadzącą w kierunku Rybnika. Wykonawca przystąpi do jego betonowania po zakończeniu zbrojenia – informuje Danuta Żak, rzecznik prasowy DTŚ S.A.
Wiadukt nad autostradą A1 (jego ustrój nośny) budowany będzie etapami do czerwca 2014 roku.
Niestety, w związku z pracami w tym rejonie, kierowcy już od początku września muszą liczyć się z utrudnieniami:
– Zamknięto jezdnie główne autostrady, a ruch samochodowy poprowadzono po jezdniach serwisowych. Roboty na budowanym obiekcie realizowane będą w etapach, co spowoduje przekładanie ruchu na jezdnie główne i serwisowe fazami – dodaje Danuta Żak.
Drogowa Trasa Średnicowa skomunikowana będzie z autostradą A1 za pomocą węzła – będzie on największym węzłem na całej Drogowej Trasie Średnicowej. Drugi z węzłów połączy DTŚ z ul Kujawską.
Prace trwają także przy budowie pozostałych obiektów na wspomnianym odcinku: m.in. przebudowano taśmociąg PEC na odcinku kolizyjnym z trasą DTŚ, w 80% gotowe są już wiadukty nad ul. Kujawską, Błonie, Wschodnią i nad torami PKP, w 90% przepusty dla płazów i zwierząt.
– Prace związane z budową konstrukcji nawierzchni najbardziej zaawansowane są na ul. Kujawskiej, gdzie w najbliższych dniach planowane jest wykonanie pierwszych warstw z betonu asfaltowego – informuje Danuta Żak.
Umowny termin zakończenia budowy trasy DTŚ na odcinku G1 to sierpień 2014 roku.
Pierwszy odcinek Drogowej Trasy Średnicowej, oznaczony jako G1, ma długość około 2,8 km i prowadzi od granicy z Zabrzem do ul. Kujawskiej. Znajdzie się tam 5 obiektów inżynierskich ? wiadukty drogowe nad torami kolejowymi, ul. Wschodnią, ul. Błonie i ul. Kujawską oraz nad autostradą A1 i most nad rzeką Kłodnicą. Wspomniany odcinek średnicówki buduje firma SKANSKA S.A. Prace rozpoczęły się w lipcu ubiegłego roku.
Katarzyna Klimek
